Elia: le chantier se poursuit à Seraing

Une étape supplémentaire débutera le 7 août prochain dans le cadre du projet de connexion de la future centrale TGV de Seraing au réseau Elia. Explications.

Depuis novembre 2022, de nombreux travaux sont réalisés sur le territoire sérésien et neupréen dans le cadre de la connexion de la future centrale TGV de Seraing au réseau Elia.

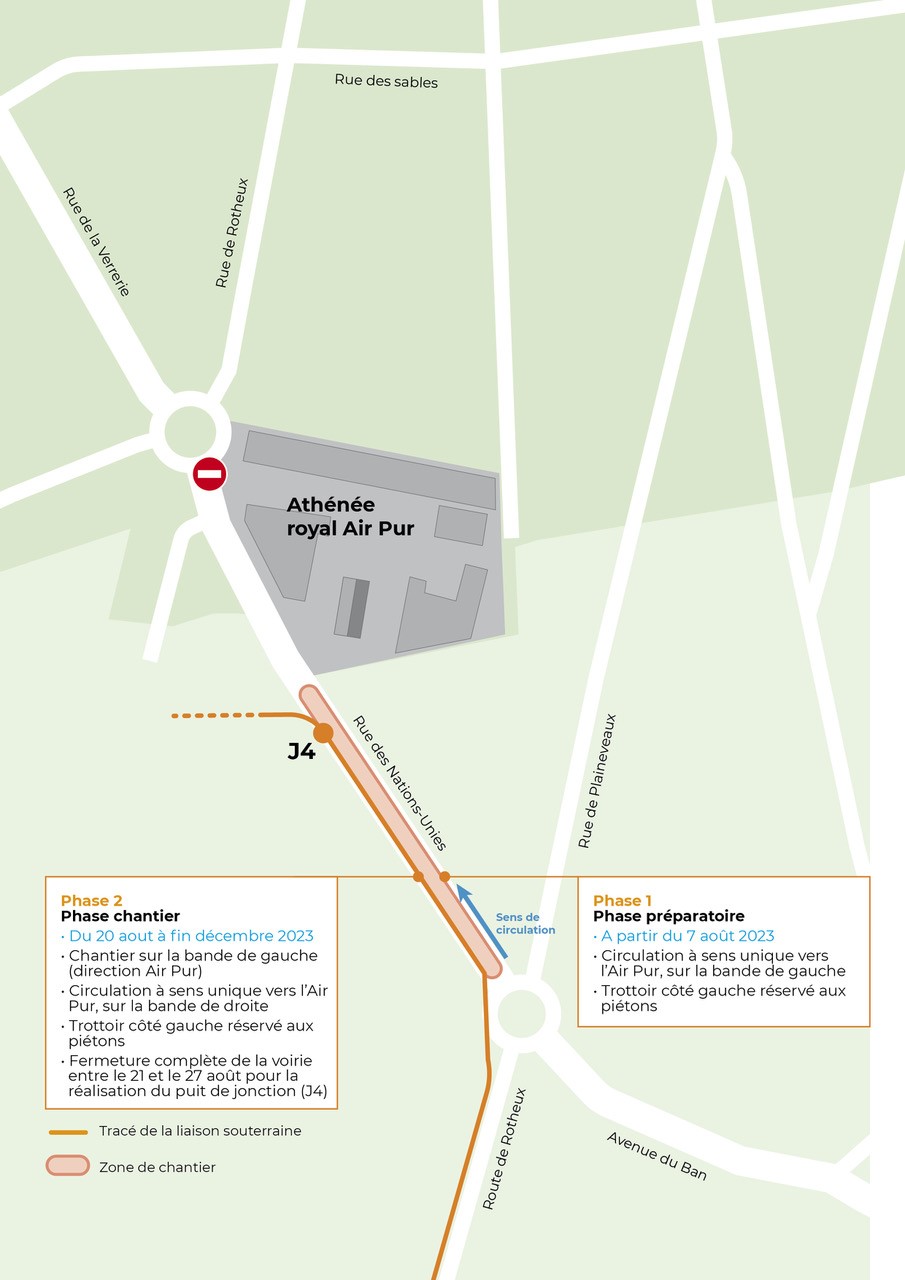

Aujourd’hui, une étape supplémentaire a été franchie. De nouveaux travaux sont prévus au niveau du tronçon situé rue des Nations-Unies à Seraing et consistent globalement à poser les installations électriques sur la bande de gauche de la rue des Nations-Unies.

La première phase débutera ainsi le 7 août et permettra aux équipes de travailleurs de procéder à l’enlèvement du trottoir côté droit de la route (direction rond-point route de Rotheux/rue de Plainevaux vers Athénée Royal de l’Air Pur). Durant cette période, les automobilistes et cyclistes devront emprunter la bande de gauche pour rejoindre le quartier de l’Air Pur. Les piétons se verront, quant à eux, dans l’obligation d’emprunter le trottoir de gauche.

La seconde phase du chantier aura lieu à partir du 20 août et consistera notamment en la réalisation du puit de jonction (J4) entre les deux tronçons. Par conséquent, du 21 au 27 août prochains, la rue des Nations-Unies sera complètement inaccessible. Une fois la circulation rétablie le 28 août, la circulation se fera en sens unique; les automobilistes et cyclistes devront emprunter la bande de droite tandis que les piétons continueront de circuler sur le trottoir de gauche.

La fin des travaux est prévue pour la fin de l’année, soit fin décembre 2023.

Pour toute question ou remarque, les équipes d’Elia restent à votre disposition au 0800 18 002 ou par mail à riverains@elia.be
